110KV大龙东(胜利)开关站项目建设有序推进
2018-07-12 22:13:30   来源:党政办   作者:姚双容 王美 白俊彪   点击:

    铜仁锰钡新材料产业聚集区增量配电业务试点项目是全国第一批105个增量配电业务改革试点项目之一,由大龙开发区北部产业园区、万山工业园区(老山口)、玉屏工业园区3个区块组成,规划总面积为48.86km²。该项目建成后,将有效降低企业用电成本,促进园区产业发展。

其中大龙开发区北部产业园区面积为36.95km²,建设110KV开关站1座,目前项目正有序推进建设。

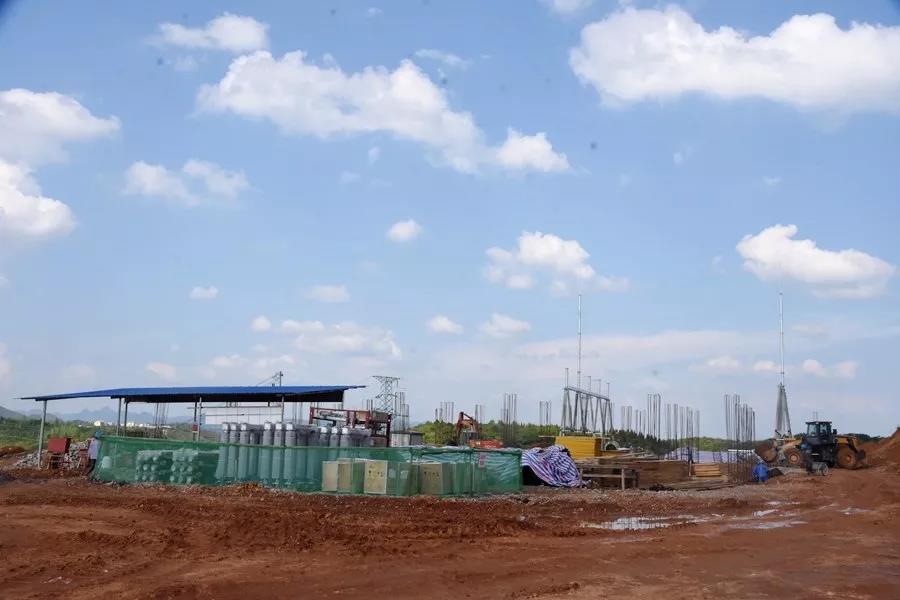

项目建设现场

7月10日,天气炎热。在110KV大龙东(胜利)开关站项目建设现场,施工人员在烈日下紧张有序地忙着各项工序,挖掘机、铲车等机械设备来回运转,现场一片火热施工景象。

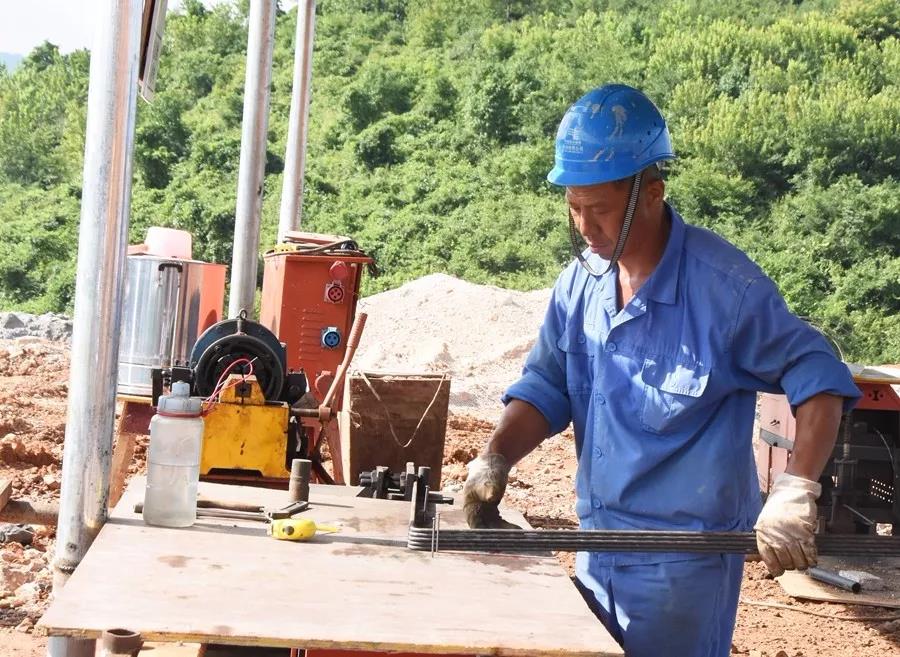

正在做工的工人

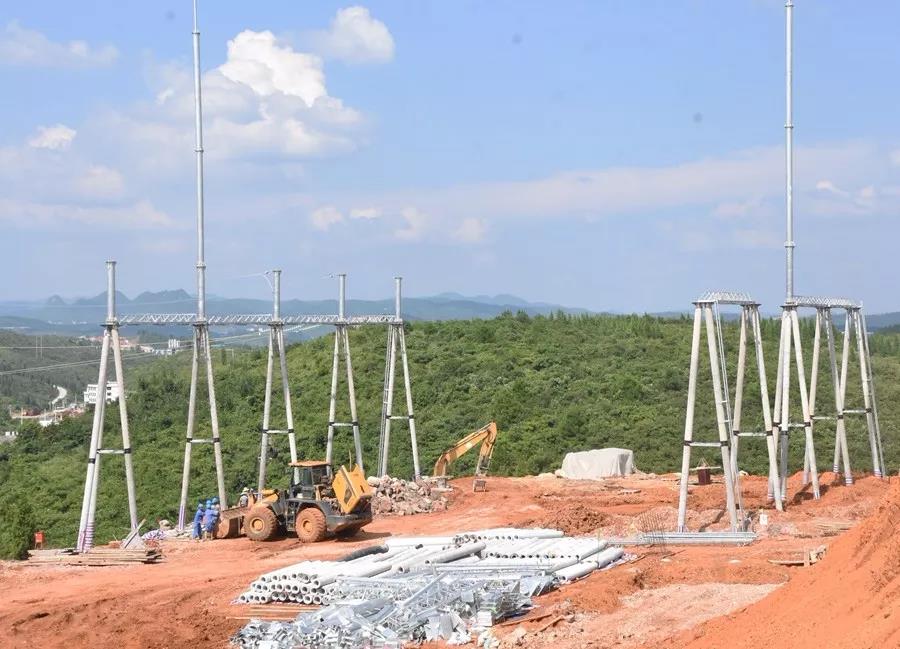

施工现场一角

“目前,该项目每天施工人员超过50人,投入多台机械设备参与施工。夏季高温期,给施工造成了一定影响,我们正积极组织物力财力确保有序推进,如期完成建设。”项目施工方经理郭毅介绍,项目已完成站区土石方平场、构支架基础及组立,控制室建筑正在施工中。

提前准备的设备

据悉,110KV大龙东(胜利)开关站项目总投资约2000万元,于今年5月开工建设,设计为2进5出。其中1回本期的进线即:从万山经开区220kV贡都变(老山口变电站)进,另1回为预留进线;5出:即5回出线至用电企业或其自备电站。

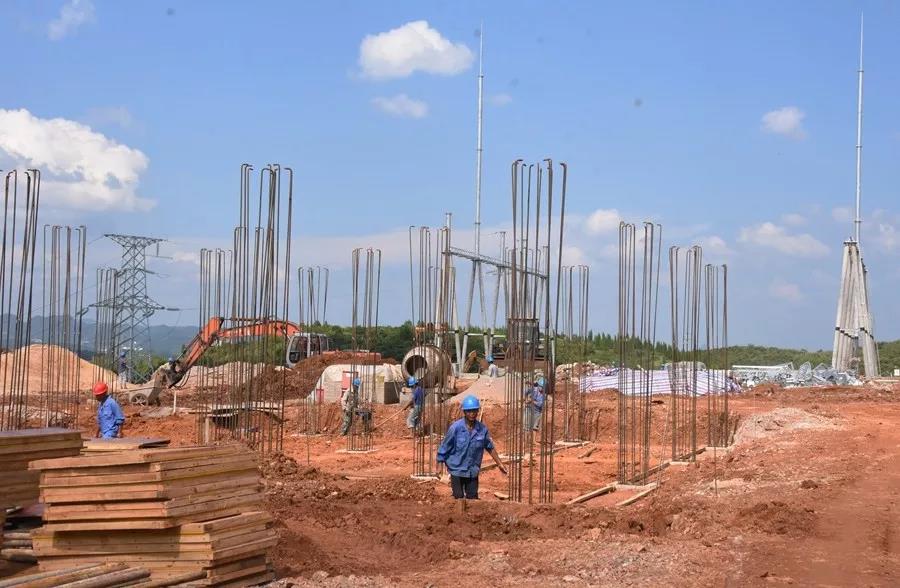

忙碌的工人

据了解,该项目工期紧,为按时间节点完成建设,施工方倒排工期,克服天气因素影响,加班加点,通过合理规划、提前统筹所需设备材料等方式,加速推进进度。本工程线路部分已接通220kV贡都变和110kV大龙开关站(具备带电条件),110kV大龙开关站部分正克服开工晚、雨季影响大等困难,计划于7月20日前完成110KV进线间隔的设备安装,实现具备带电条件;再用3个月时间进行专业安装调试,确保11月前达到全面投入运营状态。
